丸瀬布上渚滑線(補8)改築工事(仮道工)
本工事は現道の橋を工事するための迂回路(仮道)を設置する工事です。

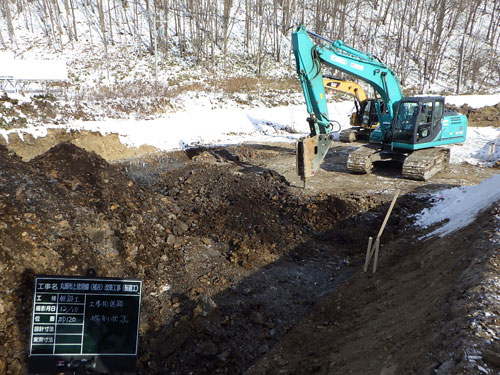

仮道の掘削作業を施工したところ土質が硬岩になり、掘削に苦労しました。
冬期施工のため、積雪及び凍結等の影響を受けましたが、労働災害・交通災害もなく、無事に工事を完了することができました。
工期:
2020年10月19日~2021年3月22日
工事概要:
- 施工延長 L=320m W=5.5m+1.0m

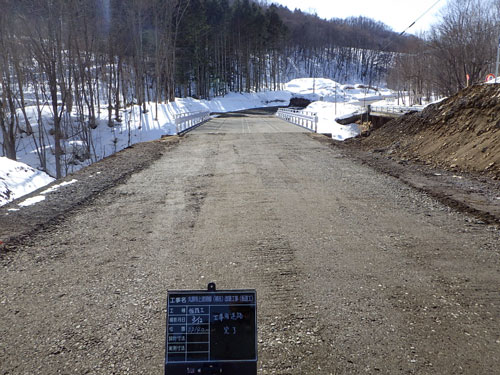

- 工事用道路工(仮道設置)
- 工事用道路盛土 V=60m3
- 工事用道路掘削 V=4,800m3
- 法面整形 A=1,570m2
- 仮設路盤(下層路盤 t=20cm)A=2,030m2
- 仮橋・仮桟橋工

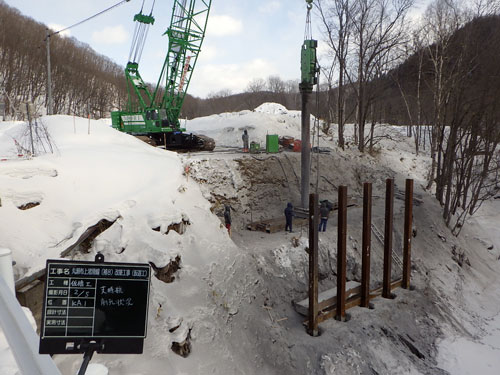

- 橋脚(ダウンザホールハンマ工)W=39.2t

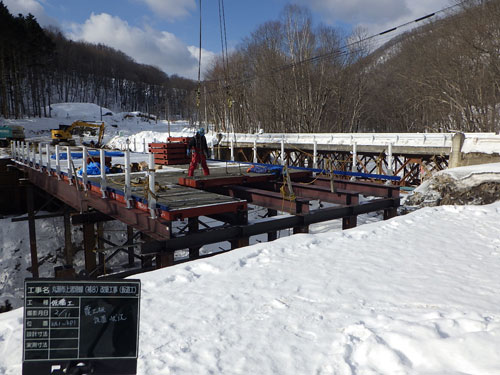

- 仮橋上部 W=26.4t
- 覆工板設置 A=208m2
- 仮設高欄 L=52m
- 足場(パイプ吊足場)A=230m2
- 足場(単管足場)A=100掛m2
工事場所:
