2009年度の工事一覧です。

より大きな地図で 美田建設工業 2009年度工事 を表示

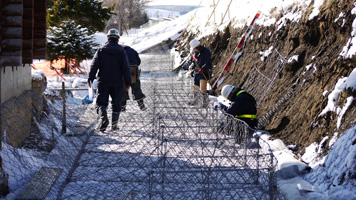

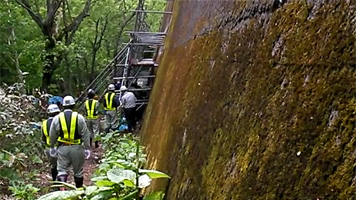

興部川 堤防質的改良工事(補正)

興部川 堤防質的改良工事(補正)

工期:

2009年9月16日~2010年1月20日

工事概要:

  • ドレーン工:L=184m
  • 置換工:L=184m
  • 堤内排水工:L=209m
  • 階段工
  • 仮設工

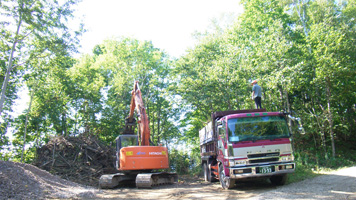

基幹作業道一滑 右一号線ほか2路線開設工事

期間作業道一滑 右一号線ほか2路線開設工事

工期:

2009年8月11日~2009年10月31日

工事概要:

  • 切盛土
  • 法面整形
  • 路盤工
  • 配水施設工
  • 伐開
  • 基幹作業道右1号線 L=820m 幅員=3.5m
  • 基幹作業道右2号線 L=1,363m 幅員=3.5m
  • 基幹作業道左1号線 L=640m 幅員=3.5m
  • 合計 L=2823m

活性化センター リム改修工事

工期:

2009年9月01日~2009年12月09日

工事概要:

  • 撤去・仮設
  • 石張り工事
  • 貼施工

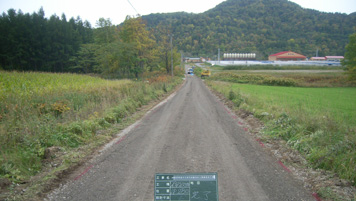

経営林道 すりばち山ほか 1路線改良工事

経営林道 すりばち山ほか 1路線改良工事

工期:

2009年9月1日~2009年11月30日

工事概要:

  • すりばち山線 路盤工 862.2m2 t=0.1
  • すりばち山線 取付道路工
  • すりばち山線 舗装工 501.8m2
  • 瀬戸牛線 路盤工 956.3m2 t=0.15
  • 瀬戸牛線 砂利敷均し 205.8m3

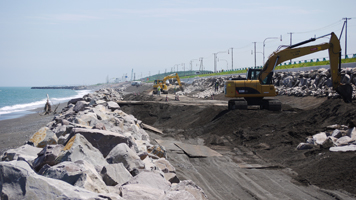

一般国道238号 紋別市 オムサロ防災対策外一連工事

一般国道238号 紋別市 オムサロ防災対策外一連工事

工期:

2009年3月24日~2010年1月25日

工事概要:

  • 土砂掘削:V=15,000m3
  • 埋戻し:V= 7,000m3
  • 張芝:A= 100m2
  • 大割石:V=15,500m3
  • 中割石:V= 4,000m3
  • 重力式擁壁:V= 1,600m3
  • 下層路盤:A= 200m2
  • 表層:A= 300m2
  • 保護路肩:A= 350m2
  • 防護柵(Gc):L= 500m

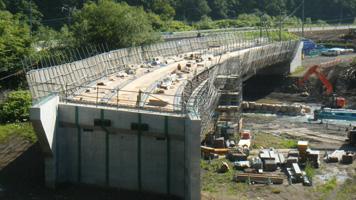

一般国道239号 興部町 二興改良工事

一般国道239号 興部町 二興改良工事

工期:

2009年5月21日~2010年2月4日

工事概要:

  • 上部工形式(3径間連続曲線鈑桁)、下部工形式(逆T式橋台、張出式橋脚)
  • 道路土工(土砂掘削、路体盛土)
  • 植生工(すき取り物張付又は張芝(生芝)
  • 厚層基盤種子吹付
  • 法枠工(現場吹付法枠工)
  • 擁壁工(補強土壁工)
  • 排水構造物工(U型側溝(各種))
  • 情報ボックス工(埋設管路(各種))
  • 構造物撤去工
  • 二興橋(床板工(コンクリート、鉄筋)
  • 橋梁付属物工(伸縮装置)
  • 法覆護岸工(コンクリートブロック植生型))

遠軽雄武線(交-447)交安工事

遠軽雄武線(交-447)交安工事

工期:

2009年6月10日~2010年12月08日

工事概要:

  • 工事施工延長:L=500m
  • 道道横断間:L=310m(RC管1種、90°巻き、φ250)
  • 下層路盤:A=4,805㎡(0-40mm、t=50cm)
  • 上層路盤:A=4,014㎡(As安定処理、t=6cm)
  • 村道縦断管:L=153cm(RC高圧管2種、φ900)
  • マンホール:N=6箇所

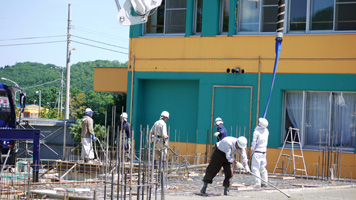

西興部村学校給食センター 建設主体機械設備工事

西興部村学校給食センター 建設主体機械設備工事

工期:

2009年6月20日~2009年12月09日

上興部小学校校舎 耐震補修工事

工期:

2009年3月24日~2009年9月14日

工事概要:

  • 耐震壁工事

上興部小学校屋体 耐震補修工事

工期:

2009年6月17日~2009年9月14日

工事概要:

  • 壁ブレース交換 8箇所
  • 天井ブレース交換10箇所
  • 軒先方向B梁増設
  • 外壁アクリルリシン吹付け塗装
  • 内壁下部モリタル撤去の上
  • 合板張り(クリアー塗装)
  • 内壁上部SOP塗装
  • 内部建具更新
  • 内部鉄骨塗装
  • 電気盤等着脱
  • 暖房機更新
  • 吹出ダクト設置

11線の沢川道単砂防工事(道債)

西興部村学校給食センター 建設主体機械設備工事

工期:

2009年3月18日~2009年8月20日

工事概要:

  • 水平打継部補修工:L=148m

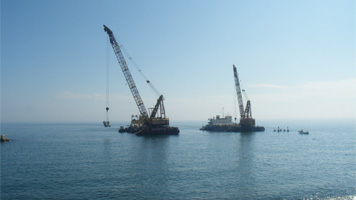

海岸保全侵食対策(東地区)第41工区

海岸保全侵食対策(東地区)第41工区

工期:

2009年3月19日~2009年7月30日

工事概要:

  • 離岸堤基礎工:6,941m3
  • 離岸堤堤体工(海岸・消波ブロック)(10t 189個、16t 193個、30t 172個、40t 205個)
  • 緩傾斜護岸工:10t-15個

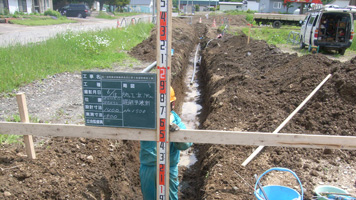

道道遠軽雄武線 線形改良に伴う水道管移設工事

道道遠軽雄武線 線形改良に伴う水道管移設工事

工期:

2009年6月5日~2009年7月30日

工事概要:

  • 配管:VWPφ75 212.9m
  • 不断水連絡工
  • 管路掘削:216m3
  • 舗装産廃:1.5m3
  • 路盤工:13.7m2
